1月13日,浙工贸瓯江口校区电力工程建设全面进入攻坚期,全力以赴推进项目建设,把春节元月作为“攻坚月”,奋力突破电力设备、线缆生产周期时限瓶颈,尽一切手段解决年关工人短缺难题,力争按计划完成电力工程建设项目,为新校区搬迁做好电力先行服务。

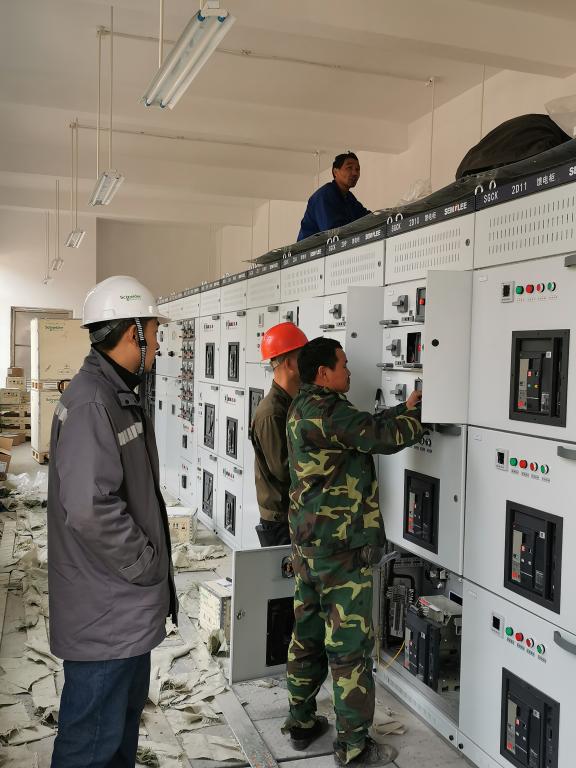

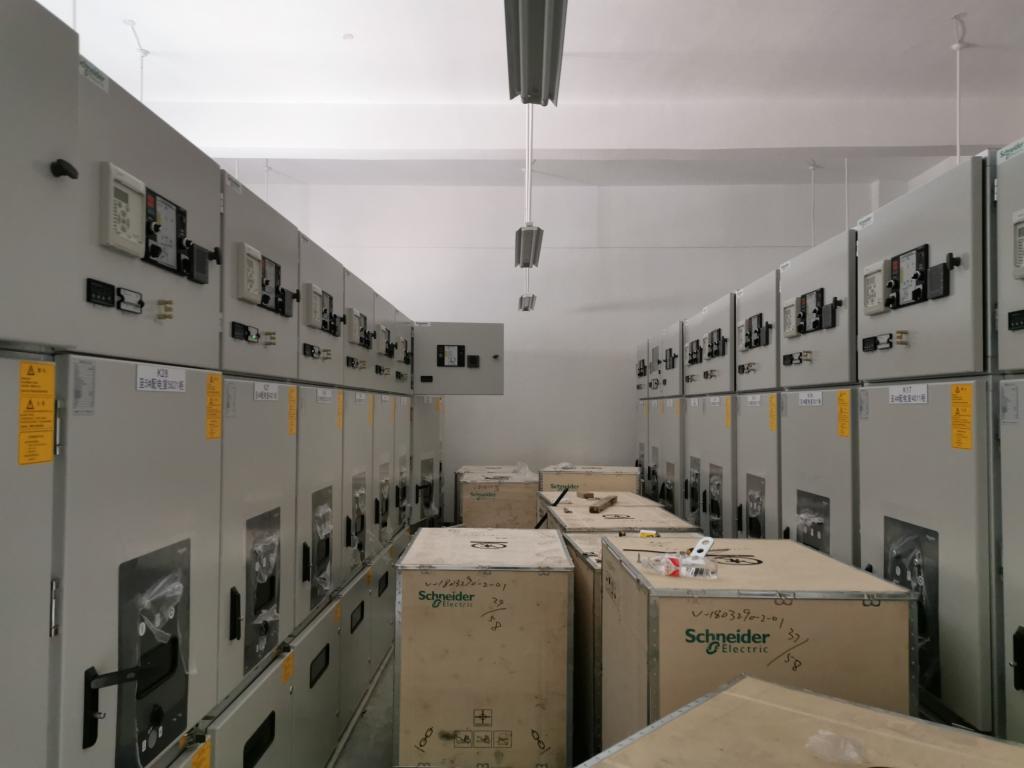

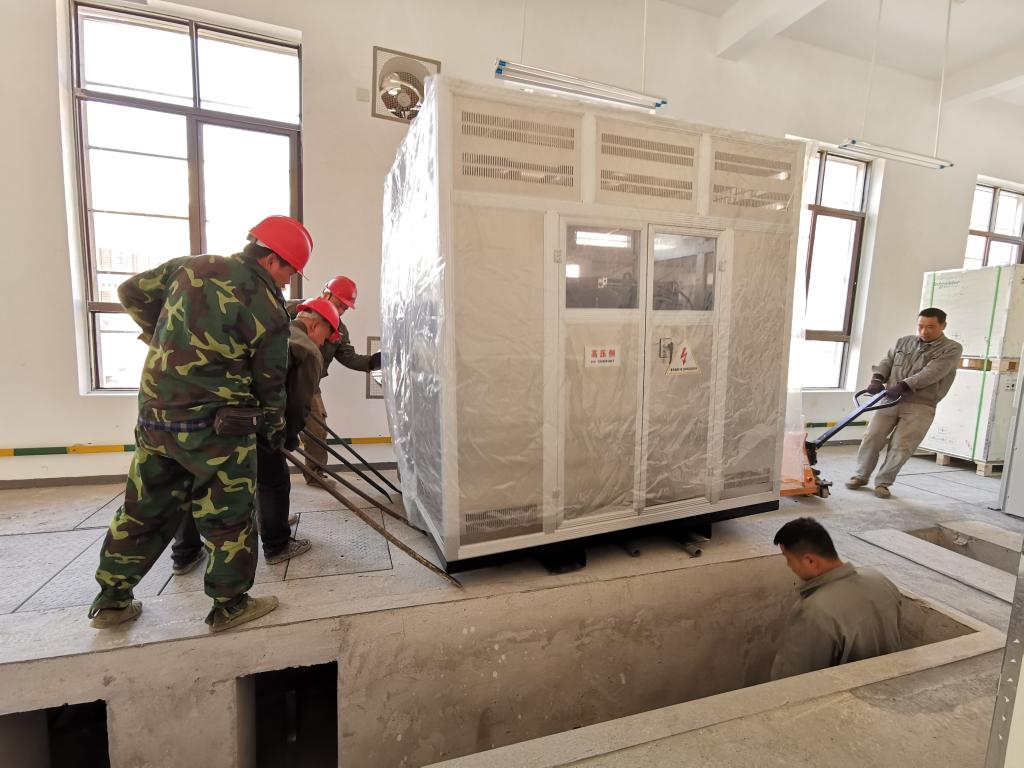

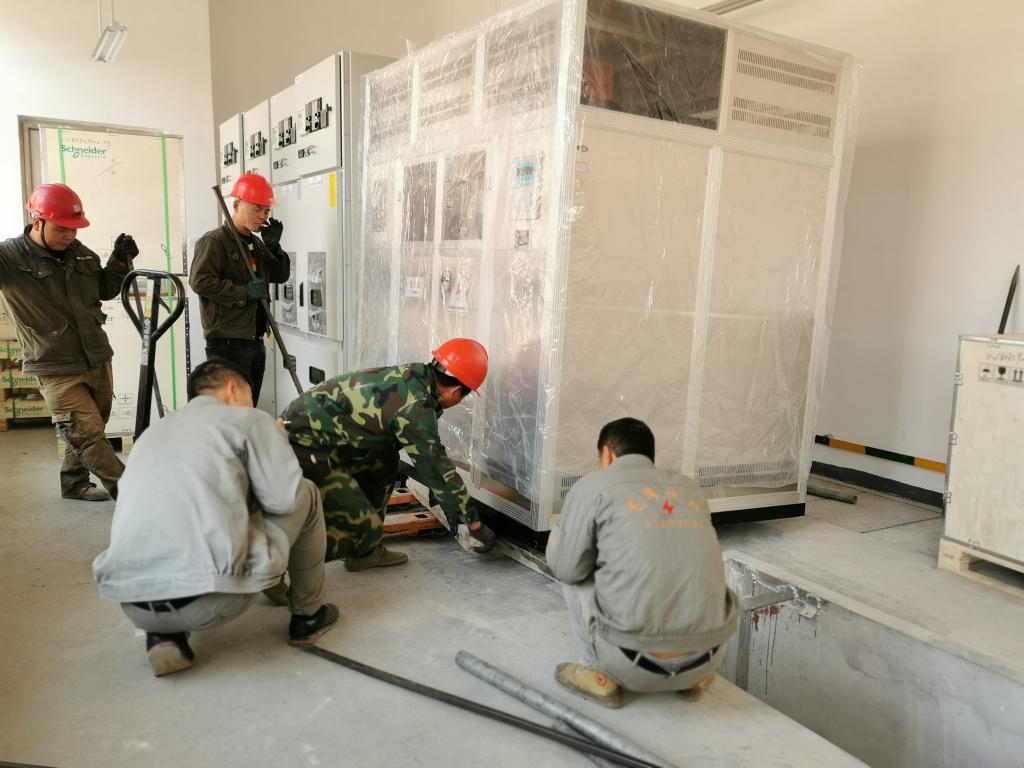

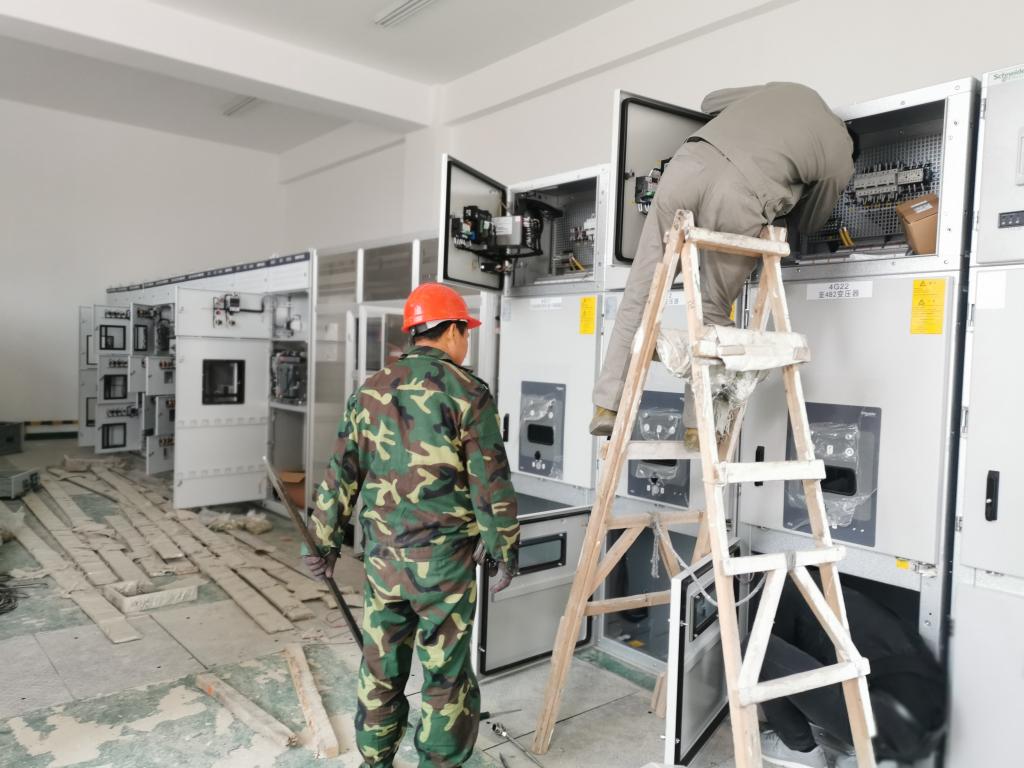

瓯江口新校区一期工程占地约437 亩,设计20KV公用开闭所1座、20KV 专用开闭所1座、专用配电房5座,配置4*1000KVA、4*1250KVA、2*2000KVA共10台变压器,总容量达13000KVA,采取双电源三相交流50HZ供电方式(双电源回路,供电更可靠、运行更安全),主供电源为专用线路,放射式向各配电房供电。2019年12月配电房土建及电缆管沟完工,经过多次自检、自改、自评等整改筹备工作,最终于2020年1月6号通过电力局受电工程中间验收。



据悉,瓯江口新校区电力工程项目具有设计前瞻性、融入智慧化、服务贴心化、使用绿色低碳能源等特性。工科实训教室预留电力接口,方便后续根据需求二次电力配置。高低压配电设备预留通讯接口,为智慧校园建设预留数据接口选项。投入使用后,能全面满足学生公寓配置空调、热水,行政办公区及图书馆配置中央空调、新风系统等用电需求。目前,新校区光伏、风电等绿色低碳的清洁能源比例已占约10%。
职教发展,锻造“大国工匠”;电力先行,助推“工贸速度”。2019年,浙江工贸学院成功入选“双高计划”建设单位,光电制造与应用技术专业群入选高水平专业群,工贸发展进入了新时代、新纪元、新征程。而瓯江口新校区电力工程前瞻性的电力顶层设计,科学合理的电力分布架构,以及有序推进的电力工程建设,浙工贸高起点的电力工程已渐入佳境。先行的电力,势必引领工贸前进的巨轮,驶向蔚蓝的、广阔的大海,一校两区办学模式定将大放异彩。
